三、施工步骤
高压注浆因其操作简单,施工方便、效率高的特点,以及被广泛应用在地下室堵漏、隧道堵漏等工程当中。施工步骤如下:
1、堵漏浆料配比:根据现场的渗漏情况,选择合适的材料,根据所需的凝固时间配料。

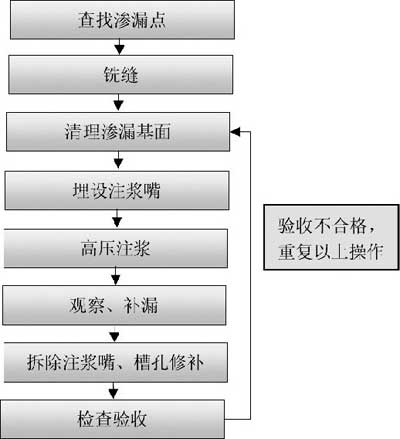

2、首先找出裂缝的渗漏点,沿渗漏点周围皮肤将被铲除,露出结构层。
3、布点:用电钻在布的孔点钻孔,安装灌浆针,对接高压注浆机。
(1)灌浆孔的规划:灌浆孔的方向应与漏水裂缝的开放空间相交,并选择在漏水最大的地方。
(2)布孔原理:根据不同的漏水情况,合理布置灌浆孔的方向和数量,以导出漏水量。在将收集漏水的布孔中,大裂缝和大水流将导致大孔间距,而小裂缝将导致小孔间距。
4、将灌浆液搅拌均匀后开始灌浆,灌浆压力200 ~ 750 kg/cm2。
5、灌浆完成后用防水堵漏砂浆封孔。
(1)将化学灌浆材料注入灌浆孔。当相邻孔开始溢出浆液时,保持压力3 ~ 5分钟,可停止该孔的灌浆,并可注入相邻的灌浆孔。所有的孔都填满后,回到第一个灌浆孔,再次注入,以确保最大压力。
(2)墙面灌浆顺序为自下而上,水平缝从一端向另一端或从两端向中间注入。对于集输中的漏水,应在漏水最大的孔处进行灌浆。在所有的孔都填满后,第一个灌浆孔应进行相同的灌浆。
(3)灌浆完成:在压力相对稳定的情况下,连续灌注1-2分钟即可完成灌浆,拆卸管道进行清洗。
(4)封孔:检查无漏水后,取下灌浆头,用水泥砂浆等材料擦拭孔补平。
四、可以管多少时间,效果怎么样
1、经过高压注浆修复后的混凝土,理论上可以保证10-20年不再复漏;
2、使用性能更为优异的环氧树脂材料,可显著提升高压注浆堵漏的效果,防水性能的寿命也更久。
以上就是“高压注浆堵漏”的介绍。
